Takt Planning : la méthode lean qui redonne du rythme aux chantiers

Dans le secteur de la construction, le respect des délais est un enjeu majeur. Pourtant, les retards sont fréquents, souvent dus à une mauvaise coordination des équipes, à une planification trop rigide ou à des aléas mal absorbés. Face à ces défis, une approche issue de l’industrie manufacturière fait de plus en plus parler d’elle dans le BTP : le takt planning. Cette méthode s’inscrit dans une démarche lean construction et permet d’introduire un rythme clair et maîtrisé sur les chantiers.

Comprendre le Takt Planning : origine et principes

Le terme « takt » vient de l’allemand et signifie « rythme » ou « cadence ». En lean management, le takt time désigne le temps disponible pour produire une unité afin de répondre à la demande client. Transposé à la construction, le takt planning consiste à synchroniser l’avancement des travaux en fixant une cadence régulière entre les différentes zones d’un chantier et les équipes qui y interviennent.

Concrètement, le chantier est découpé en zones de travail homogènes — par exemple des appartements dans un immeuble collectif —, et les équipes avancent de zone en zone à intervalles réguliers, selon une séquence prédéfinie. L’objectif est de créer une chaîne fluide, où chaque corps d’état intervient dans une zone donnée pendant une durée fixe (le « takt time »), avant de passer à la suivante. Ce mode opératoire évite les chevauchements, les temps morts, et les conflits d’usage de l’espace.

LeanCo Planification est un logiciel de planification de chantier à partir duquel vous pourrez créer et piloter votre takt planning. 👇

Prenons un exemple simple : dans un programme résidentiel comportant 12 appartements, répartis sur trois étages, on pourrait définir 6 zones de deux appartements chacune. Une équipe de plaquistes interviendra sur la zone 1 pendant une semaine, pendant que les électriciens travaillent sur la zone 2. La semaine suivante, les plaquistes passent à la zone 2, les électriciens à la zone 3, etc. Ce roulement impose une cadence mais assure également une prévisibilité bénéfique pour l’ensemble des intervenants.

Les bénéfices du Takt Planning sur le terrain

La mise en place d’un takt planning transforme en profondeur la manière dont les chantiers sont pilotés. Le premier bénéfice visible est l’amélioration de la coordination. En définissant un tempo clair, chaque entreprise sait exactement quand elle doit intervenir, sur quelle zone, et pendant combien de temps. Cela limite considérablement les attentes, les interruptions et les replanifications de dernière minute.

Deuxièmement, cette approche permet une meilleure anticipation des aléas. Contrairement à un planning Gantt classique, qui se contente de juxtaposer des tâches, le takt planning repose sur un enchaînement régulier, ce qui rend tout écart ou retard immédiatement visible. Si une tâche prend du retard, c’est toute la chaîne qui en est affectée, et cela se voit immédiatement sur le visuel du planning. Cela force les équipes à résoudre les problèmes rapidement, au lieu de les reporter.

Enfin, cette méthode permet une montée en qualité du chantier. En évitant le travail dans l’urgence, en réduisant les zones de conflit et en stabilisant les conditions de travail, elle contribue à de meilleures finitions, moins de reprises, et une satisfaction client accrue.

Comment mettre en œuvre un Takt Planning ?

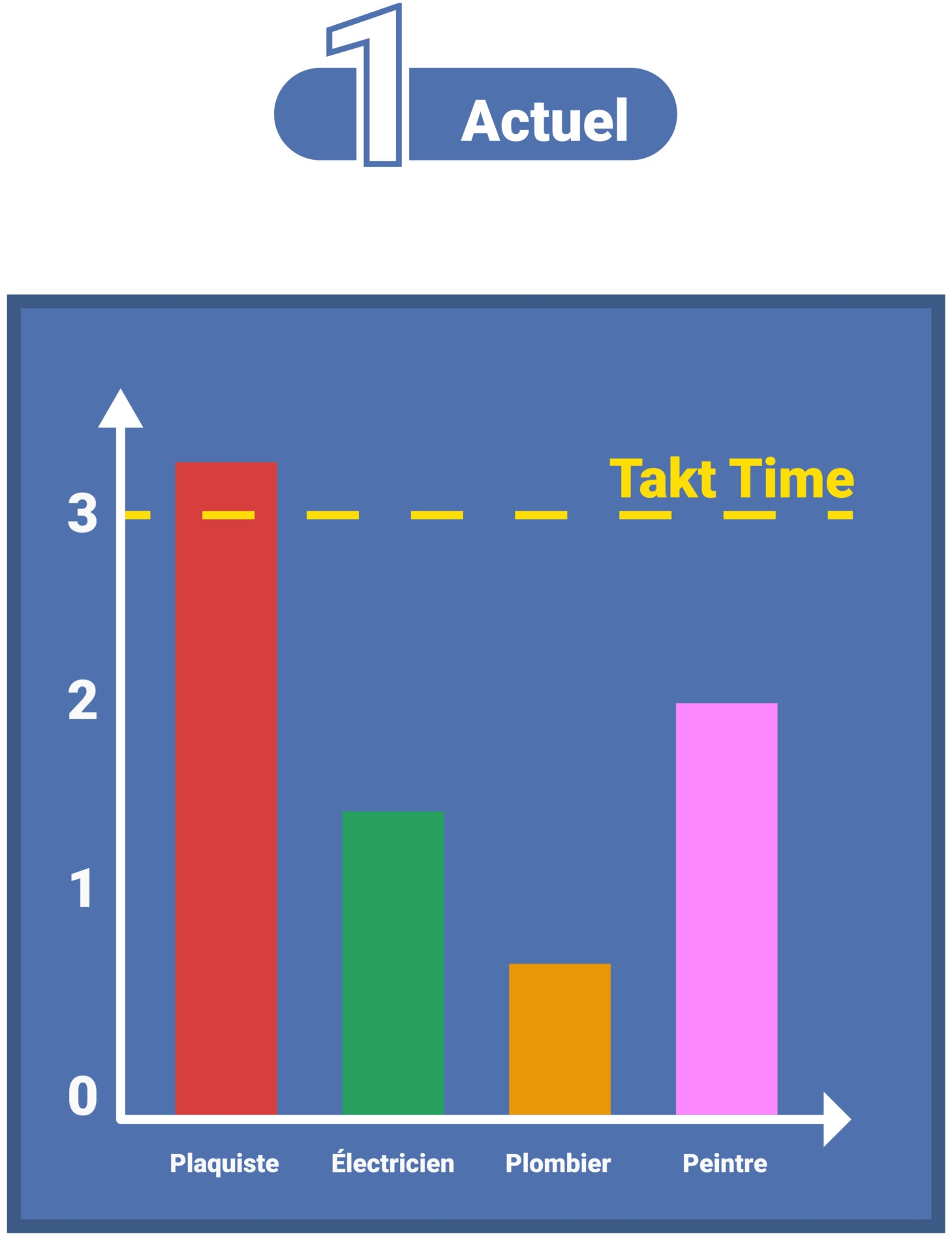

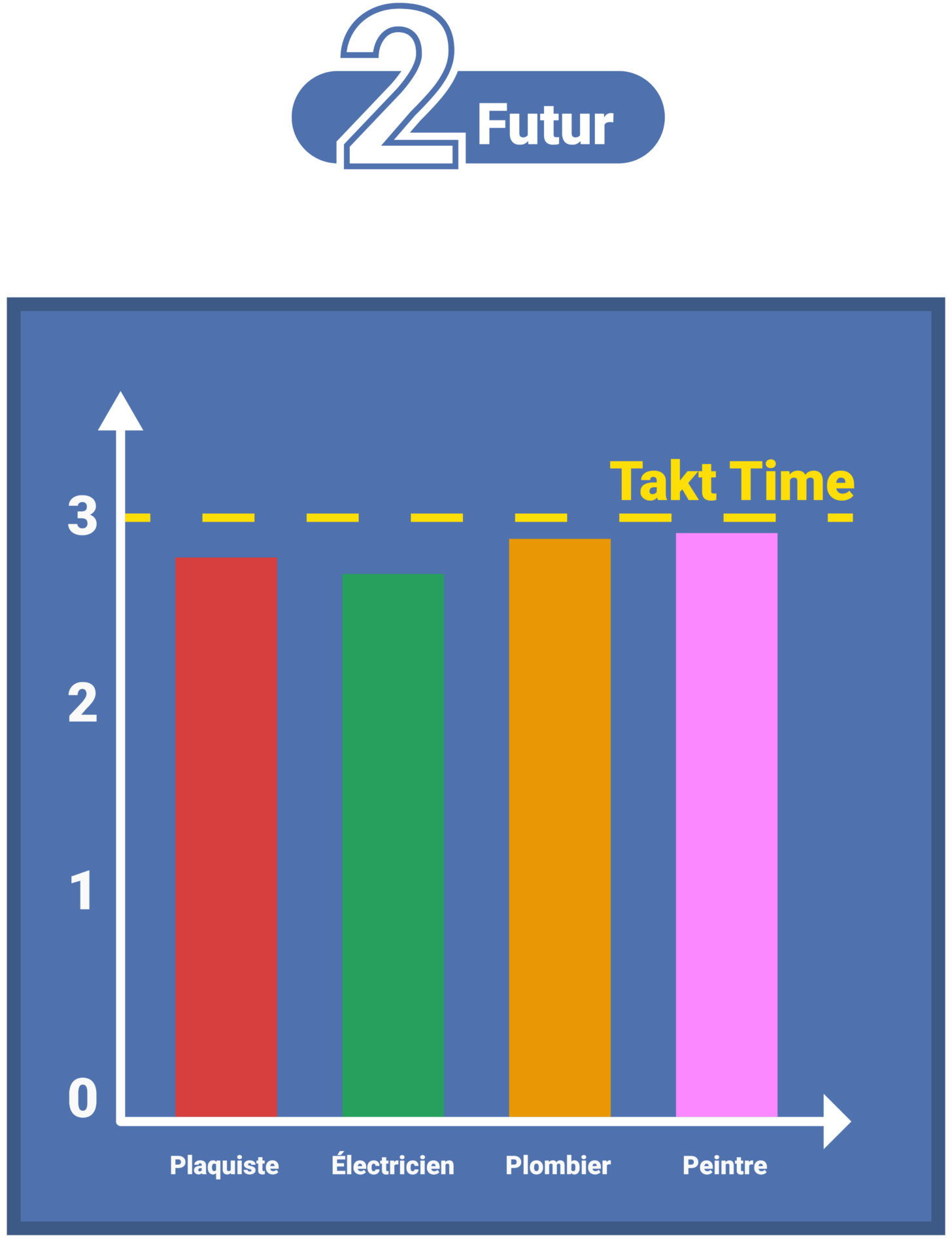

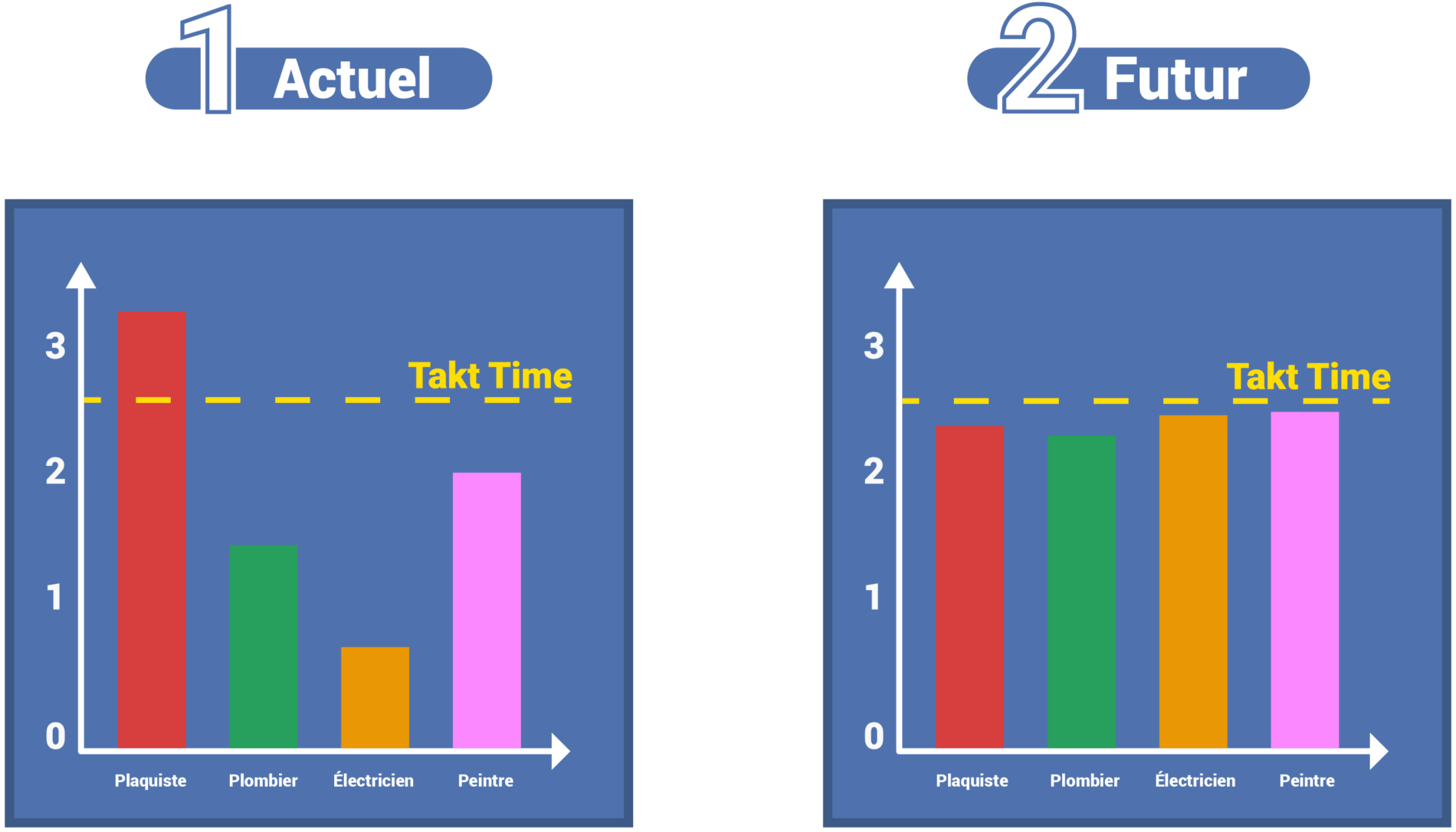

La réussite d’un takt planning repose avant tout sur une phase de préparation rigoureuse. Il ne s’agit pas de découper le chantier de manière arbitraire, mais de définir des zones de production homogènes en termes de charge de travail et de complexité. Une mauvaise définition des zones pourrait créer des déséquilibres : certaines équipes termineraient leur travail trop tôt et attendraient la suite, tandis que d’autres seraient en surcharge.

Une fois les zones établies, il faut définir le takt time idéal. Celui-ci dépend du nombre de zones, de la durée totale du chantier souhaitée, et du nombre de corps d’état à faire intervenir. Plus il y a d’équipes à faire tourner, plus le rythme doit être soutenu. À l’inverse, un rythme trop rapide peut créer une pression excessive et détériorer la qualité.

Enfin, un outil visuel est indispensable : un tableau de takt planning, souvent en format papier sur le chantier ou numérisé via des outils de planification, permet de suivre en temps réel l’avancée de chaque équipe dans chaque zone. Ce tableau devient un support de coordination quotidien, notamment lors des réunions lean d’équipe terrain.

Exemple d’application réelle : un chantier de logements collectifs

Sur un chantier de 40 logements à Nantes, LeanCo a accompagné une entreprise générale dans la mise en place d’un takt planning. Initialement prévu pour 15 mois, le chantier devait faire face à une complexité particulière : un bâtiment en U avec des zones difficiles d’accès et une forte co-activité. En découpant le bâtiment en 8 zones, en définissant un takt time de 1 semaine et en séquençant les interventions, il a été possible de lisser les efforts des équipes et de gagner en fluidité. Résultat : le chantier a été livré avec 5 semaines d’avance, sans augmenter les effectifs ni intensifier les cadences.

Le rôle de LeanCo dans l’accompagnement au Takt Planning

Mettre en œuvre un takt planning ne s’improvise pas. Cela nécessite une connaissance fine des contraintes du terrain, des outils de planification adaptés, et une capacité à embarquer les équipes dans un changement culturel. C’est précisément ce que propose LeanCo à travers son service de diagnostic planning.

Nous intervenons en amont pour analyser les plannings existants, proposer des ajustements basés sur les principes Lean, modéliser un takt planning adapté à la réalité du chantier, et accompagner les équipes dans son déploiement. Cette approche pragmatique, fondée sur notre expertise en Lean construction, a permis à de nombreux clients de retrouver du contrôle sur leurs délais, d’absorber les aléas sans panique, et de renforcer leur image auprès des maîtres d’ouvrage.

Pour aller plus loin, découvrez notre article sur le diagnostic planning, ou consultez notre service KerForHome, dédié à la gestion des réclamations post-livraison.

Ressources complémentaires et références

👉 Lean Construction Institute

👉 LeanCo Planification

👉 Bouygues Construction – Lean sur le chantier

En adoptant le takt planning, vous ne changez pas simplement votre planning : vous changez votre manière de construire. LeanCo est là pour vous accompagner dans cette transformation.

Pour découvrir notre logiciel de takt planning, c’est par ici ! 👇

Pour en connaitre plus sur les actualités de LeanCo : SUIVEZ-NOUS

Partager sur les réseaux sociaux :

Restez lean toute l'année

Inscrivez-vous à notre newsletter mensuelle pour suivre toute l’actualité du Lean.
