Réserves de livraison vs réserves à 30 jours : la différence qui change votre GPA

Comprendre la différence entre les réserves de livraison et les réserves à 30 jours évite des malentendus. En effet, cela sécurise aussi votre image auprès des acquéreurs. Enfin, cela fluidifie la Garantie de Parfait Achèvement (GPA). Le sujet paraît simple. Pourtant, il concentre de nombreux irritants opérationnels. Il touche à la fois le juridique, la relation client et la planification d’interventions. Ainsi, mettre à plat les fondamentaux aide toute l’équipe. De plus, promouvoir un vocabulaire commun évite les tensions inutiles.

Entrons maintenant dans le concret. D’abord, posons des définitions claires et actionnables. Ensuite, détaillons les différences. Puis, traduisons-les en gestes métiers. Enfin, donnons un process court, mesurable et réplicable.

Définitions opérationnelles et calendrier de référence

Les réserves de livraison sont les anomalies constatées le jour de la remise des clés. Concrètement, elles sont inscrites dans le procès-verbal de livraison (PV). Surtout, elles portent sur des défauts apparents. En conséquence, elles engagent le vendeur à les lever dans le délai de la GPA. Par ailleurs, le périmètre est large. Il couvre l’esthétique, le fonctionnement et la conformité visible.

À l’inverse, les réserves à 30 jours sont différentes. Elles concernent des défauts apparents non vus le jour J. L’acquéreur les déclare après emménagement. Le délai de signalement est d’un mois à compter de la livraison. En pratique, il écrit au vendeur et joint des preuves. Ainsi, ces réserves valent réserves complémentaires au PV. Elles alimentent ensuite le même cycle de traitement. Elles relèvent aussi de la GPA.

Cette distinction structure le planning. Jour J : PV et réserves immédiates. Puis, de J+1 à J+30 : fenêtre de déclaration complémentaire. Au-delà, on bascule sur d’autres régimes de garantie. La biennale couvre les équipements dissociables. De son côté, la décennale couvre la solidité et les impropriétés à destination. Ce séquencement clarifie donc les responsabilités.

Cadre juridique simplifié et finalité client

Le droit encadre la livraison en VEFA et la GPA. Sans entrer dans les articles, retenez l’intention du législateur. Le jour de la livraison, tout défaut apparent doit être noté. Toutefois, l’acquéreur dispose d’un mois pour signaler ce qui aurait échappé à l’examen lors de la remise des clés. Ce délai protège un contrôle plus serein. Il tient compte de l’usage réel des logements. Ensuite, la GPA impose au vendeur de remédier aux défauts signalés pendant un an.

L’objectif reste constant. D’abord, livrer un bien conforme et habitable. Ensuite, corriger rapidement ce qui ne l’est pas. Enfin, préserver durablement la relation client. Une bonne compréhension des délais évite les frustrations. Elle réduit les litiges. En outre, elle améliore les avis publiés. Elle sécurise ainsi la réputation du promoteur ou du bailleur.

Les différences clés à retenir, sans ambiguïté

La différence principale tient au moment de la découverte. Jour J pour les réserves de livraison. J+1 à J+30 pour les réserves complémentaires. Sur le plan juridique, l’effet est proche. Le vendeur doit lever les deux catégories dans le cadre de la GPA. En revanche, la logistique varie sensiblement. Les réserves du PV se planifient tôt. À l’inverse, les réserves à 30 jours demandent une capacité d’absorption. Il faut anticiper une vague complémentaire. En pratique, la montée en charge intervient souvent entre J+15 et J+45. Mieux vaut donc la prévoir.

Deuxième différence : la preuve. Sur le PV, le constat est contradictoire et signé. Après la livraison, l’acquéreur doit décrire précisément l’anomalie. Idéalement, il joint des photos et une localisation. Le traitement reste plus fluide quand le canal de déclaration est standardisé. Par exemple, un portail dédié simplifie les échanges. De même, un modèle de message réduit les allers-retours.

Troisième différence : la perception client. Une réserve notée le jour J rassure. Elle paraît cadrée. À l’inverse, une réserve découverte en usage peut surprendre. Le client peut douter de la qualité. Dans ce contexte, la pédagogie devient essentielle. Expliquer la fenêtre des 30 jours apaise. De plus, rappeler la GPA et annoncer une date de passage renforce la confiance.

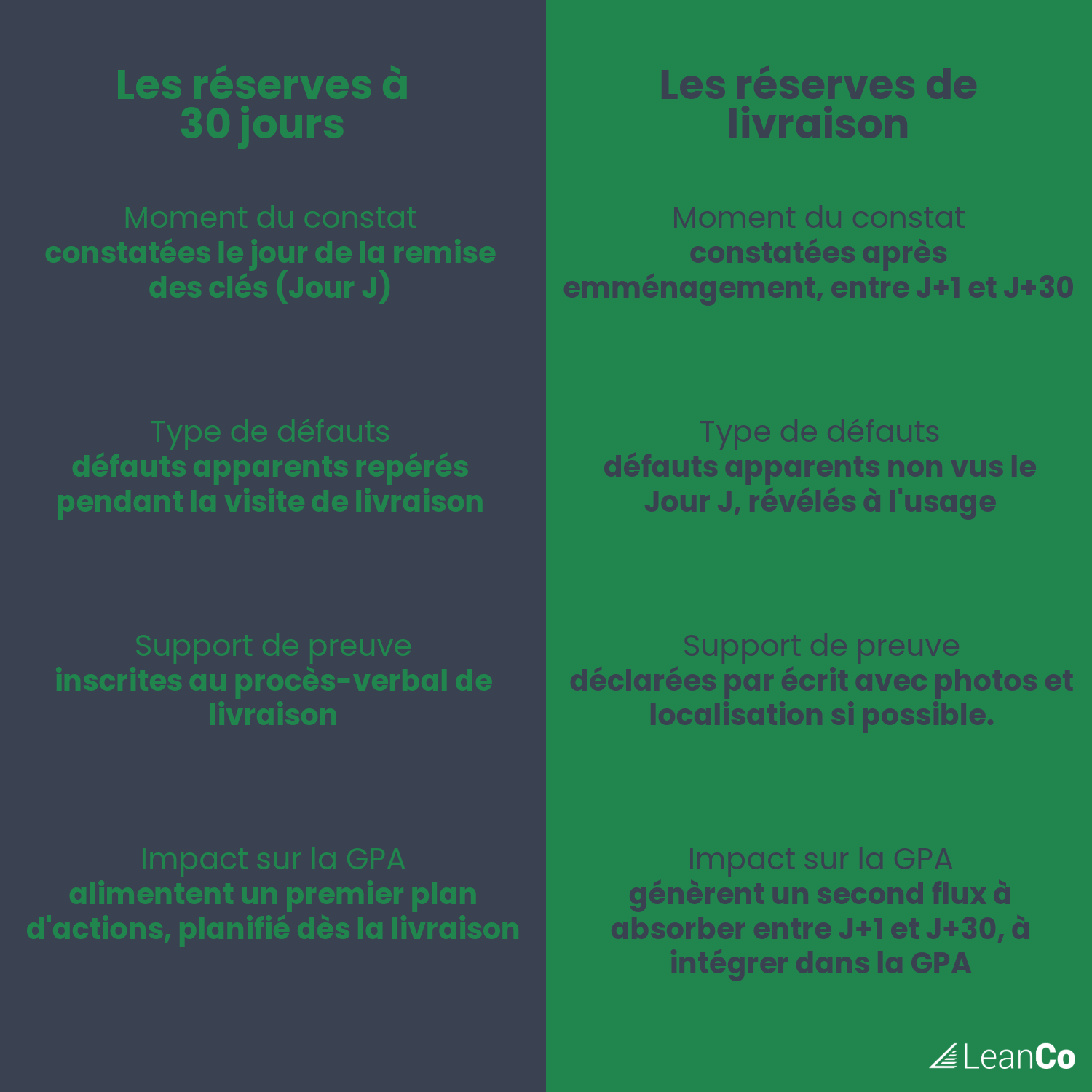

Tableau comparatif entre réserves de livraison et réserves à 30 jours sur une opération immobilière

Impacts sur la GPA : charge, priorités et délais de levée

La GPA est un marathon d’un an. Elle exige donc une planification réaliste. Concrètement, les réserves du PV alimentent un premier plan d’actions, tandis que les réserves à 30 jours génèrent un second flux. Pour y faire face, vous devez lisser la charge. Ensuite, limitez les retours multiples chez un même occupant. Enfin, regroupez les corps d’état autant que possible. Sinon, les coûts explosent, les délais s’allongent et la satisfaction chute.

Ainsi, l’arbitrage par criticité s’impose. Traitez en priorité la sécurité et l’habitabilité. Ensuite, traitez la fonctionnalité. Enfin, traitez l’esthétique. Donnez des dates cibles par catégorie. Tenez-les. Communiquez si vous devez réajuster. Un reporting bi-hebdomadaire suffit souvent. Un tableau partagé avec le client clarifie alors l’avancement.

Process recommandé de bout en bout

Commencez par un PV de livraison soigné. Structurez la visite. Balayez chaque pièce dans un ordre constant. Prenez des photos d’ensemble et des détails. Ensuite, numérotez les réserves. Localisez-les précisément. Validez la compréhension avec l’acquéreur. Formalisez la signature. Remettez un exemplaire immédiatement.

Ouvrez ensuite votre fenêtre de 30 jours. Envoyez un message type le lendemain. Expliquez la possibilité de déclarer des défauts apparents non vus. Indiquez le canal officiel. Rappelez les pièces attendues. Donnez un délai de confirmation. Surtout, restez transparent sur les délais d’intervention.

Côté interne, enclenchez un tri quotidien. Vérifiez la recevabilité. Puis, catégorisez. Associez chaque réserve à un lot technique. Planifiez des tournées groupées. Réduisez les passages unitaires. Confirmez des créneaux. Tenez compte des disponibilités des occupants. Enregistrez chaque levée avec une photo et un commentaire. Faites signer si possible. Mettez à jour la date de clôture. Ce cycle paraît simple. Pourtant, il devient robuste s’il est mesuré.

Erreurs fréquentes et moyens de les éviter

La première erreur consiste à banaliser le PV. Un PV incomplet explose les volumes à 30 jours. Il nourrit des débats stériles. Soignez donc cette étape. Elle structure le reste.

La seconde erreur consiste à multiplier les canaux. L’email, le SMS, le papier et la messagerie sociale dispersent l’information. Centralisez au contraire. Imposer un canal unique n’est pas un luxe. C’est une garantie de réactivité.

Troisième erreur : la promesse floue. Un “on revient vite” fragilise la relation. Préférez des engagements datés. Même si l’horizon doit être ajusté. Quatrième erreur : l’absence de preuve de levée. Sans photos, les contestations se prolongent. Documentez tout.

Enfin, cinquième erreur : le silence. Une réserve en attente sans nouvelles crée un effet boule de neige. Prévoyez donc des points d’étape courts. Une phrase peut suffire à éviter une réclamation.

Indicateurs de pilotage simples et utiles

Mesurez d’abord le délai moyen de première intervention. Puis suivez le taux de réserves levées à la première visite. Comptabilisez également le nombre de passages par logement. Enfin, regardez la part des réserves encore ouvertes à J+30, J+60 et J+90. Ajoutez, en parallèle, une mesure de satisfaction à chaud après intervention. Ces quelques métriques suffisent pour démarrer. Très vite, elles révèlent les goulots d’étranglement. Sur cette base, elles orientent les actions correctives. Enfin, elles servent à valoriser les progrès.

Alignez les indicateurs avec vos objectifs. Si vous ciblez une levée en 45 jours, suivez l’écart. Si vous ciblez deux passages maximum, alertez dès le troisième. L’équipe projet se sentira ainsi engagée. Les partenaires comprendront la priorité. Le client, lui, percevra l’effort.

Exemples concrets pour ancrer les pratiques

Imaginons un logement livré avec un éclat sur une porte. La réserve est notée sur le PV. Le menuisier intervient à J+10. La levée est documentée. Tout est clair.

Autre cas : un joint de douche se révèle poreux à l’usage. L’acquéreur signale le défaut à J+12 avec photos. La réserve à 30 jours est ouverte, qualifiée et planifiée à J+20. Le carreleur intervient. La levée est actée. Dans les deux situations, l’exigence est identique. La différence tient uniquement au moment de détection et au mode de preuve.

Autre exemple : des réglages de menuiseries extérieures. La visite du jour J en identifie plusieurs. Le technicien cale une tournée à J+15 pour six logements voisins. En parallèle, la fenêtre de 30 jours ajoute trois signalements. L’ordonnancement regroupe ces interventions. Il réduit les déplacements. Il limite les nuisances pour les occupants.

Impacts économiques et organisationnels

Chaque passage coûte du temps. Il immobilise des ressources. Il alourdit les charges. Une stratégie de groupage diminue donc ces coûts. Elle réduit les délais. Elle améliore la satisfaction. Par ricochet, elle limite les avis négatifs. Elle protège la marque.

De plus, une gestion rigoureuse des 30 jours assainit la GPA. Le flux devient prévisible. Les fins de GPA sont plus sereines. Les contentieux diminuent.

En interne, la clarté s’impose. Le conducteur ou le chargé de relation client doit disposer d’un outil unique. Les entreprises partenaires doivent recevoir des ordres de service complets. Les créneaux doivent être confirmés par SMS ou email. La preuve de levée doit remonter automatiquement. Cette simplicité crée la performance.

Bonnes pratiques de communication avec les acquéreurs

Exposez le cadre dès la réservation. Faites-le encore à l’approche de la livraison. Rappelez-le ensuite au moment des clés. Puis, envoyez un message clair à J+1. Expliquez le rôle des 30 jours. Donnez un lien de déclaration. Précisez les délais de traitement. Montrez comment préparer les pièces. N’oubliez pas d’indiquer un contact référent. Un interlocuteur identifié rassure.

Pour rendre cette communication vraiment fluide, appuyez-vous sur un outil dédié comme KerForHome by LeanCo. Un portail unique évite les emails dispersés, les SMS perdus et les pièces jointes introuvables. L’acquéreur sait exactement où déclarer ses réserves à 30 jours, suivre l’avancement et consulter l’historique des échanges. En parallèle, vos équipes disposent d’une base structurée pour prioriser, planifier et répondre dans les temps.

KerForHome by LeanCo est un service complet de suivi des réclamations post livraison. 👇

Pendant la GPA, communiquez en étapes. Confirmez la prise en charge. Donnez une date de passage. Rappelez la veille. Envoyez le compte rendu de levée. Demandez une confirmation de satisfaction. Avec une solution comme KerForHome by LeanCo, cette cadence devient plus simple à maintenir : les notifications partent automatiquement, les statuts se mettent à jour, les preuves de levée restent tracées. Cette régularité crée de la confiance. Elle réduit les escalades. Elle met en valeur le travail des équipes tout en professionnalisant la relation client.

Accueil » Nos autres articles » Réserves de livraison vs réserves à 30 jours : la différence qui change votre GPA

Pour en connaitre plus sur les actualités de LeanCo : SUIVEZ-NOUS

Partager sur les réseaux sociaux :

Restez lean toute l'année

Inscrivez-vous à notre newsletter mensuelle pour suivre toute l’actualité du Lean.
